资源描述

《东南大学郭正兴土木工程施工课件03桩基础工程》由会员分享,可在线阅读,更多相关《东南大学郭正兴土木工程施工课件03桩基础工程(18页珍藏版)》请在金锄头文库上搜索。

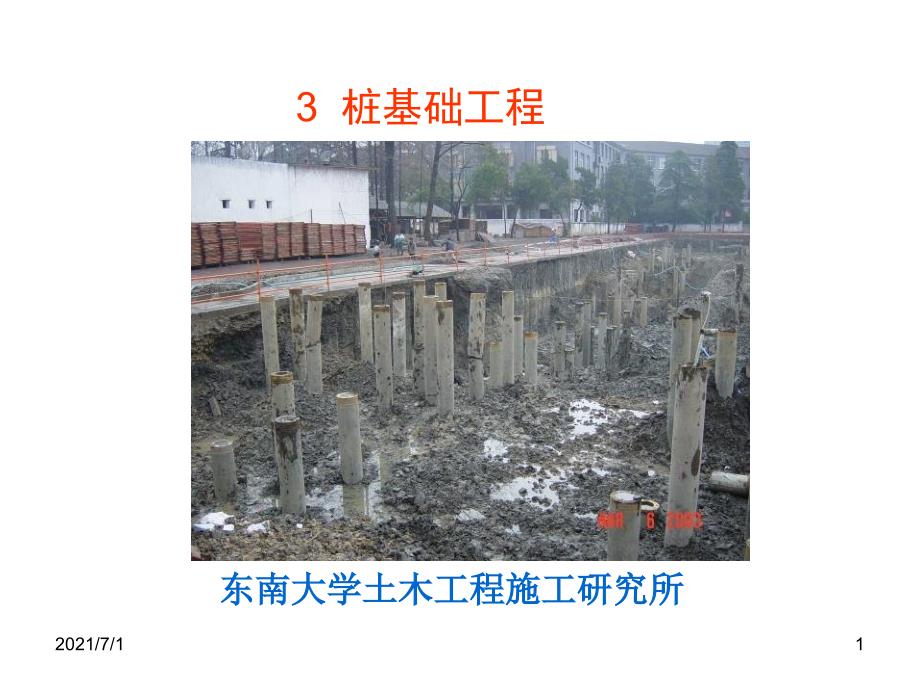

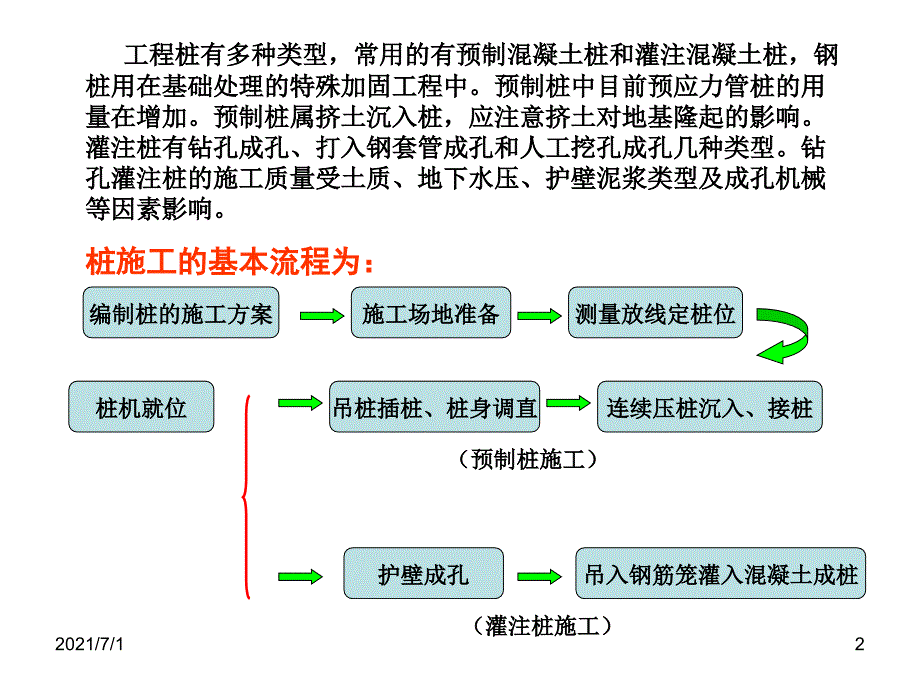

1、 3 桩基础工程 东南大学土木工程施工研究所东南大学土木工程施工研究所2021/7/11 工程桩有多种类型,常用的有预制混凝土桩和灌注混凝土桩,钢工程桩有多种类型,常用的有预制混凝土桩和灌注混凝土桩,钢桩用在基础处理的特殊加固工程中。预制桩中目前预应力管桩的用桩用在基础处理的特殊加固工程中。预制桩中目前预应力管桩的用量在增加。预制桩属挤土沉入桩,应注意挤土对地基隆起的影响。量在增加。预制桩属挤土沉入桩,应注意挤土对地基隆起的影响。灌注桩有钻孔成孔、打入钢套管成孔和人工挖孔成孔几种类型。钻灌注桩有钻孔成孔、打入钢套管成孔和人工挖孔成孔几种类型。钻孔灌注桩的施工质量受土质、地下水压、护壁泥浆类型及

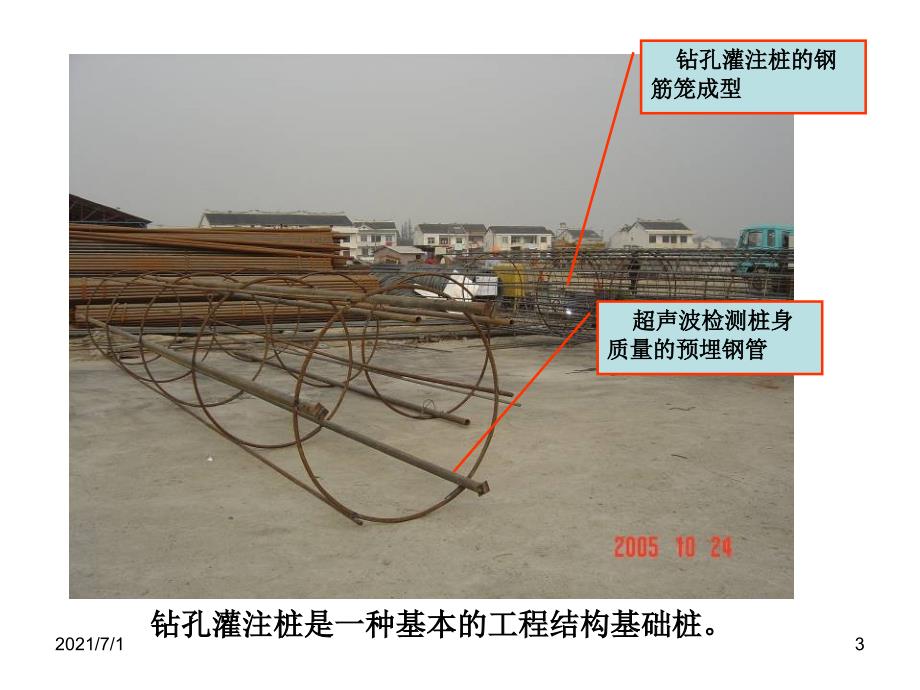

2、成孔机械孔灌注桩的施工质量受土质、地下水压、护壁泥浆类型及成孔机械等因素影响。等因素影响。桩施工的基本流程为:桩施工的基本流程为:编制桩的施工方案编制桩的施工方案施工场地准备施工场地准备测量放线定桩位测量放线定桩位桩机就位桩机就位吊桩插桩、桩身调直吊桩插桩、桩身调直连续压桩沉入、接桩连续压桩沉入、接桩护壁成孔护壁成孔吊入钢筋笼灌入混凝土成桩吊入钢筋笼灌入混凝土成桩(预制桩施工)(预制桩施工)(灌注桩施工)(灌注桩施工)2021/7/12钻孔灌注桩是一种基本的工程结构基础桩。钻孔灌注桩是一种基本的工程结构基础桩。 钻孔灌注桩的钢钻孔灌注桩的钢筋笼成型筋笼成型 超声波检测桩身超声波检测桩身质量的预

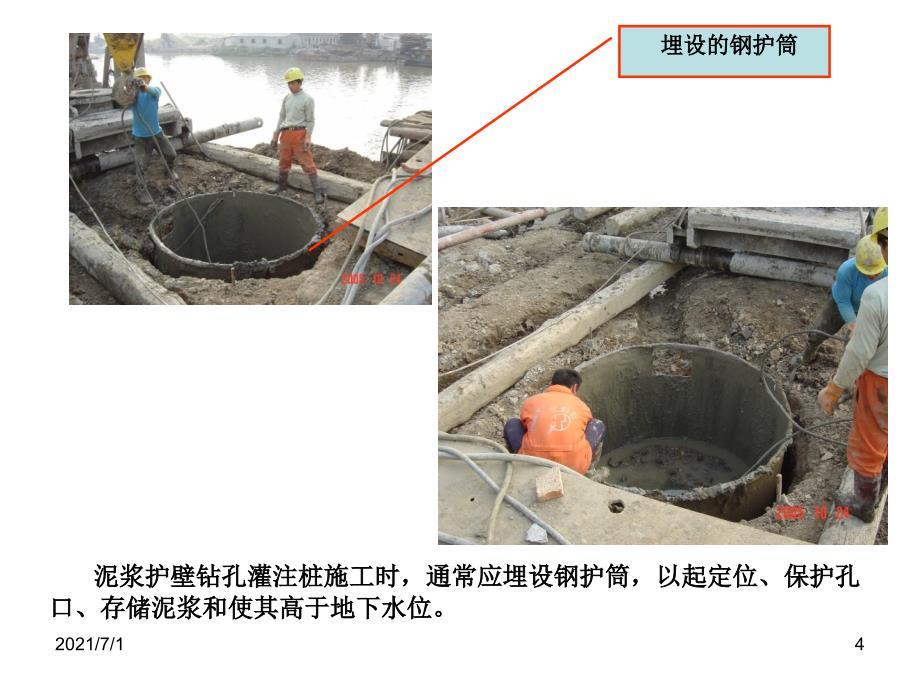

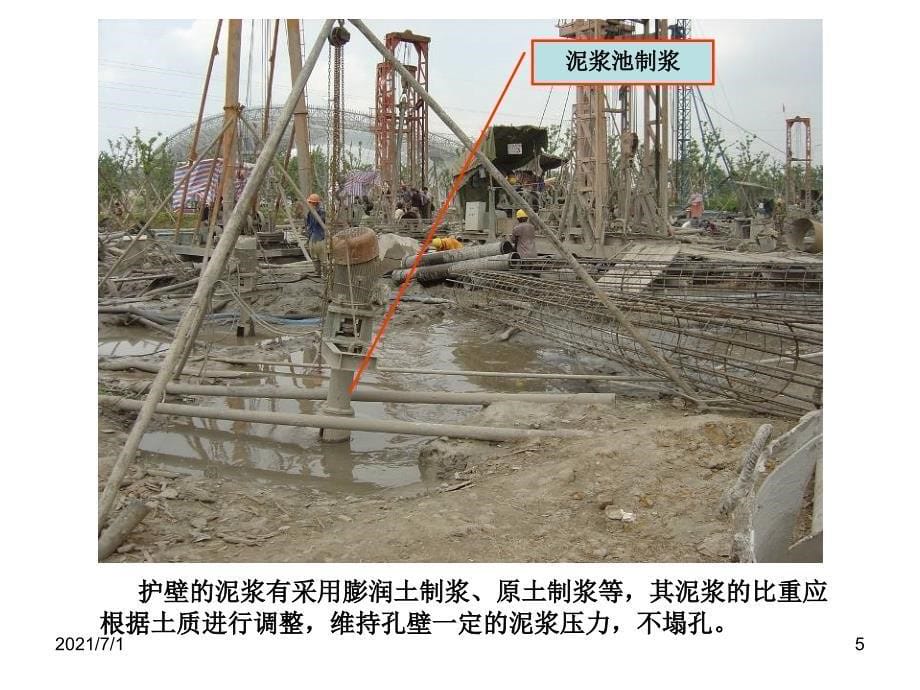

3、埋钢管质量的预埋钢管2021/7/13 泥浆护壁钻孔灌注桩施工时,通常应埋设钢护筒,以起定位、保护孔泥浆护壁钻孔灌注桩施工时,通常应埋设钢护筒,以起定位、保护孔口、存储泥浆和使其高于地下水位。口、存储泥浆和使其高于地下水位。 埋设的钢护筒埋设的钢护筒2021/7/14 护壁的泥浆有采用膨润土制浆、原土制浆等,其泥浆的比重应护壁的泥浆有采用膨润土制浆、原土制浆等,其泥浆的比重应根据土质进行调整,维持孔壁一定的泥浆压力,不塌孔。根据土质进行调整,维持孔壁一定的泥浆压力,不塌孔。泥浆池制浆泥浆池制浆2021/7/15 桥梁基础的钻孔灌注桩施工现场。桥梁基础的钻孔灌注桩施工现场。2021/7/16 钻

4、孔灌注桩的施工现场若管理不善,易造成泥浆到处流淌,现场钻孔灌注桩的施工现场若管理不善,易造成泥浆到处流淌,现场文明施工不够。文明施工不够。混凝土混凝土料斗料斗浇筑混凝浇筑混凝土导管土导管2021/7/17 钻孔灌注桩的钻头由施工作业队根据土质、以往的施工经验加工钻孔灌注桩的钻头由施工作业队根据土质、以往的施工经验加工制作,通常在端部焊接合金刀头,增加耐磨性和切削土的能力。制作,通常在端部焊接合金刀头,增加耐磨性和切削土的能力。2021/7/18 预应力管桩的生产在工厂内进行,利用高强螺旋肋的钢丝作为预预应力管桩的生产在工厂内进行,利用高强螺旋肋的钢丝作为预应力筋,混凝土强度等级可达应力筋,混凝

5、土强度等级可达c60c80,采用离心法生产,高压釜,采用离心法生产,高压釜蒸汽养护。蒸汽养护。 预应力混凝土预应力混凝土管桩的桩端加管桩的桩端加强钢板套箍强钢板套箍 管桩钢丝管桩钢丝 螺旋箍筋螺旋箍筋2021/7/19 运至施工现场的预应力混凝土管桩。运至施工现场的预应力混凝土管桩。2021/7/110 吊桩吊桩 静力压桩机静力压桩机2021/7/111 桩与桩管口焊接连接(接桩)。桩与桩管口焊接连接(接桩)。2021/7/112 连续压桩。连续压桩。2021/7/113 压入一节。压入一节。2021/7/114 广州大学城工地柴油锤捶击沉桩,一般用在对周围广州大学城工地柴油锤捶击沉桩,一般用在对周围居民影响不大的空旷地区。居民影响不大的空旷地区。2021/7/115振动钢套管成孔灌注桩振动钢套管成孔灌注桩人工挖孔灌注桩吊钢筋笼人工挖孔灌注桩吊钢筋笼2021/7/116钢护筒钢护筒水上搭操作平台,进行钻孔灌注桩施工,埋设钢护筒。水上搭操作平台,进行钻孔灌注桩施工,埋设钢护筒。2021/7/117 结束语结束语若有不当之处,请指正,谢谢!若有不当之处,请指正,谢谢!
